Mittwoch, 22. März 2017

21.03.2017 - Außenanlagen Vorbereitung Schalung, Elektroarbeiten

Heute 6:50 Corina zum Bus begleitet und dann ab zur Baustelle.

Nach 30 Minuten selbst Eindruckgewinnens ist schließlich um 7:30 der Bauleiter vereinbarungsgemäß eingetroffen.

In der Zwischenzeit führte ich auch noch Small Talk mit der Nachbarin, die gerade dabei war ihre Kinder mit dem Auto in die Schule zu bringen. Im Hause Mayer wurde in den letzten Tagen der gesamte Bodenbelag um das Haus entfernt und Travertin verlegt. Frau Mayer war gerade da und da haben wir auch kurz über die Preise gesprochen. Bei Breitwieser kostet der türkische Travertin mit Frostzertifikat 100EUR/m², unverlegt. Das muss billiger gehen, sollten wir uns auch dafür entscheiden. Unser Bauleiter verlegt derzeit ebenfalls diesen Stein bei seinem Haus. Hier ein paar Bilder dazu. Meinungen willkommen.

Ein Hauptthema war die Einfriedung zur Straße, die Geländemodellierung und ob die Bäume zum Nachbarn stehen bleiben sollen. Den Bauzeitplan haben wir auch umrissen.

Bei den Grabungsarbeiten für die Fundierung der Einfriedung wurde prompt das Telekomkabel durchtrennt. Außerdem wurde die Künette falsch gebaggert und verläuft derzeit außerhalb meines Grundstücks. Das wird noch richtiggestellt. Die Hauptstromzuleitung in das Gebäude erfolgt dannebenfalls über besagte Künette hin zu dem dicken schwarzen Schlauch wo dann in der Fassade/Dämmung der KÜK (Kabelüberführungskasten = Hausanschlussverteiler) angebracht sein wird. Zum Thema Einfriedug ist mit dem Elektriker dirngend abzustimmen wie die Gegensprechanlage bei der Gartentür aussehen soll. Telefoniert haben wor dazu bereits. Video Funktion ja/nein? Ein Muster per E-Mail wäre noch hilfreich.



Die Stiegenanlage ist mittlerweile gut erkennbar.

Die Terrasse wird diese Woche noch betoniert.

Hier übrigens die Bäume um die es geht. Doris will sie entfernt haben. Mir ist es egal. Der Bauleiter würde sie stehen lassen. Wir haben sonst eh keine hochgewachsenen Pflanzen. Außerdem blüht die Wildkirsche ja auch ganz nett. Und, wir können die Wand des Nachbarn ohnehin nicht komplett freilegen, da der Frost diese sonst zerstören könnte.

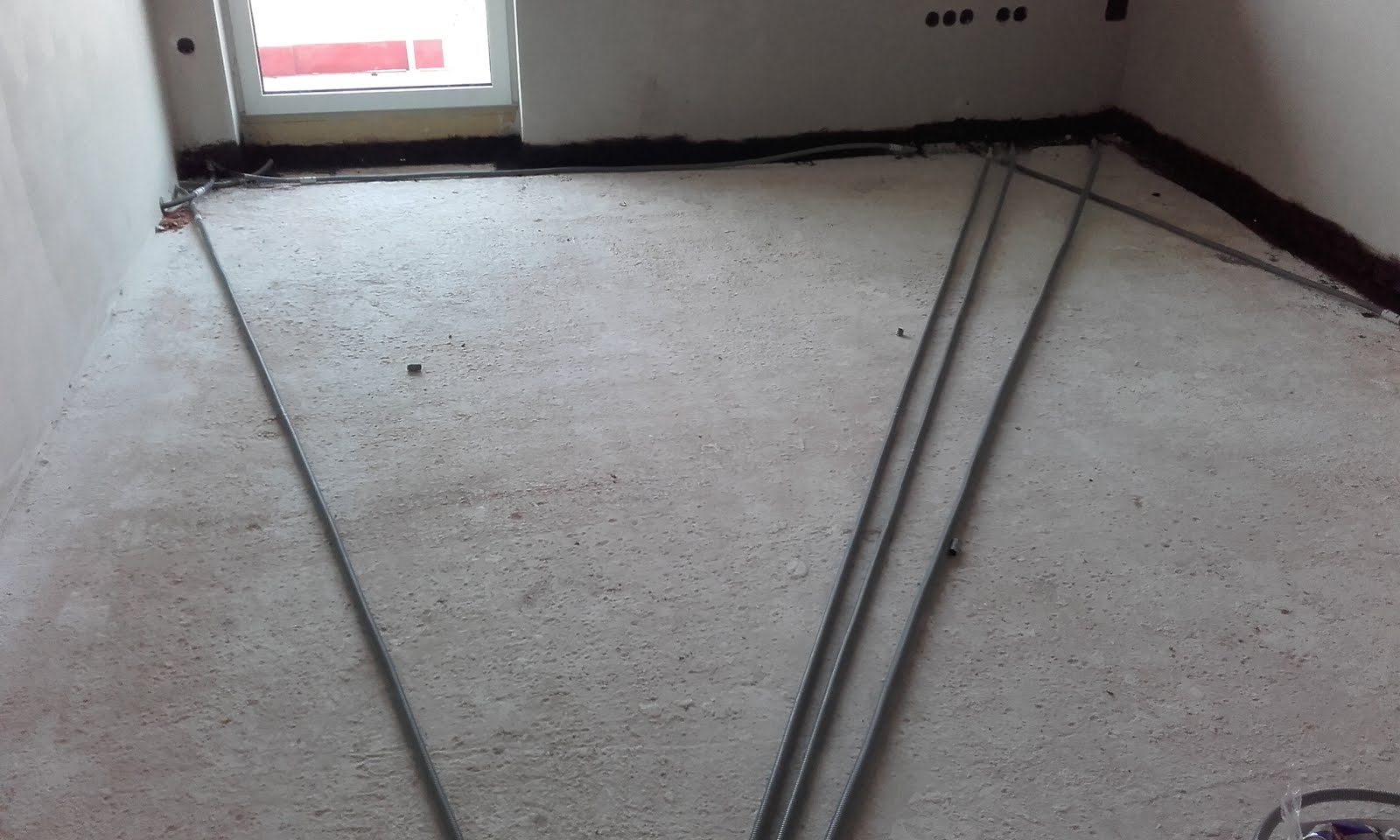

Innen sind zahlreiche Kabelverrohrungen zu sehen, die noch abgespannt werden, bevor die sogenannte Schüttung aufgetragen wird. Darauf wird dann der Estrich gegossen.



Zu Thema Geländemodellierung war die Frage ob an die Terrasse direkt anschließend eine Geländekante kommen soll, oder erst nach 4-5 Metern. Beim 2. Szenario würde die darauffolgend Geländekante auf rd 120 cm Höhe anwachsen, was schon recht viel ist. Der Sickerschacht ist übrigens rd 10 Meter von der Südkante der Terrasse entfernt, also keinesfalls in der Nähe der Böschung.

Bezüglich Timing folgende Eckdaten:
diese Woche werden die Fundierungen für die Einfriedung und die Terrasse betoniert.
Am Samstag treffen wir den Installateur damit er die Verrohrung abnimmt und das OK für die Schüttung gibt.
Die Einfriedung kommt in Fertigteilbauweise und dauert daher 4-5 Wochen.
Die Schüttung kommt um den 27/28.3.
Am 7.4. kommt eine Folie drauf, dann die Fussbodenheizung (Installateur ist informiert) ab dem 10.4. OSTERFERIEN --> Auswirkung?!
Ab dem 10.4. kann auch schon mit der Fassadenarbeit begonnen werden. Bis dahin sollten wir uns
über die Hausfarbe endgültig einig sein.
Der Estrich soll Ende KW 15 kommen und muss dann 4 Wochen komplett austrocknen. In der Zeit sind die Fenster wenn möglich offen zu halten und es ist immer wieder zu lüften.
Decken spachteln und innen ausmahlen ab KW 18. Achtung Farben festlegen! Ionit von baumit eventuell.
